【干货】自建房主体的梁、板、柱钢筋施工工艺,包工头别想再坑你!
打算农村自建房的朋友,在建房前对建房的一些施工工艺和基础建房知识学习了解一下是很有必要的。只有自己了解并知道这些知识,才能避免在建房的过程中被人家牵着鼻子走,并能发现包工头和施工工人的偷工减料行为,及时阻止,为房子的质量进行硬把关。接下来小编就为大家介绍主体梁、板、柱钢筋施工的工艺及质量标准,一起来看看吧!
施工工艺
(一)柱钢筋绑扎
1、套柱箍筋:将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内帮扣不少于3个,绑扣要向柱中心。
2、搭接绑扎竖向受力筋。
3、柱竖向筋采用直螺纹套筒连接,按规范要求同一断面50%接头位置。
4、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
5、按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎。
(二)梁钢筋绑扎
1、在梁侧模板上画上箍筋间距,摆放箍筋。
2、先穿主梁的下部纵向受力钢筋,将箍筋按已画好的间距逐个分开。

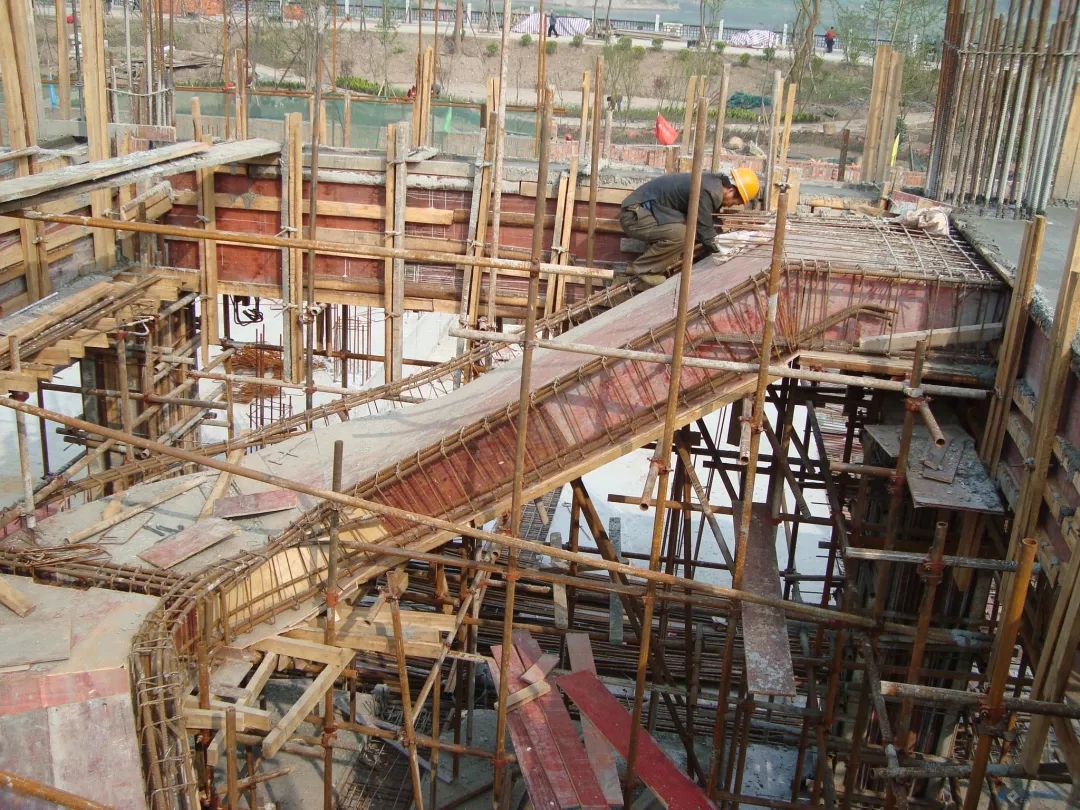

3、楼梯钢筋施工方法
3.1在楼梯底板上画主筋和分布筋位置线。
3.2绑扎楼梯钢筋之前,待楼梯底板模板支设完验收合格后在施工。
3.3根据下料表及图纸先摆放主向受力筋(顺楼梯方向),再摆放分布筋,从下往上绑扎。每交叉口均绑扎牢固且错开方向。
3.4然后安放负筋和分布筋,绑扎每个交叉口。
3.5绑扎完验收合格后再由木工支设好踏布板,钢筋如被踩变形再修复完善。

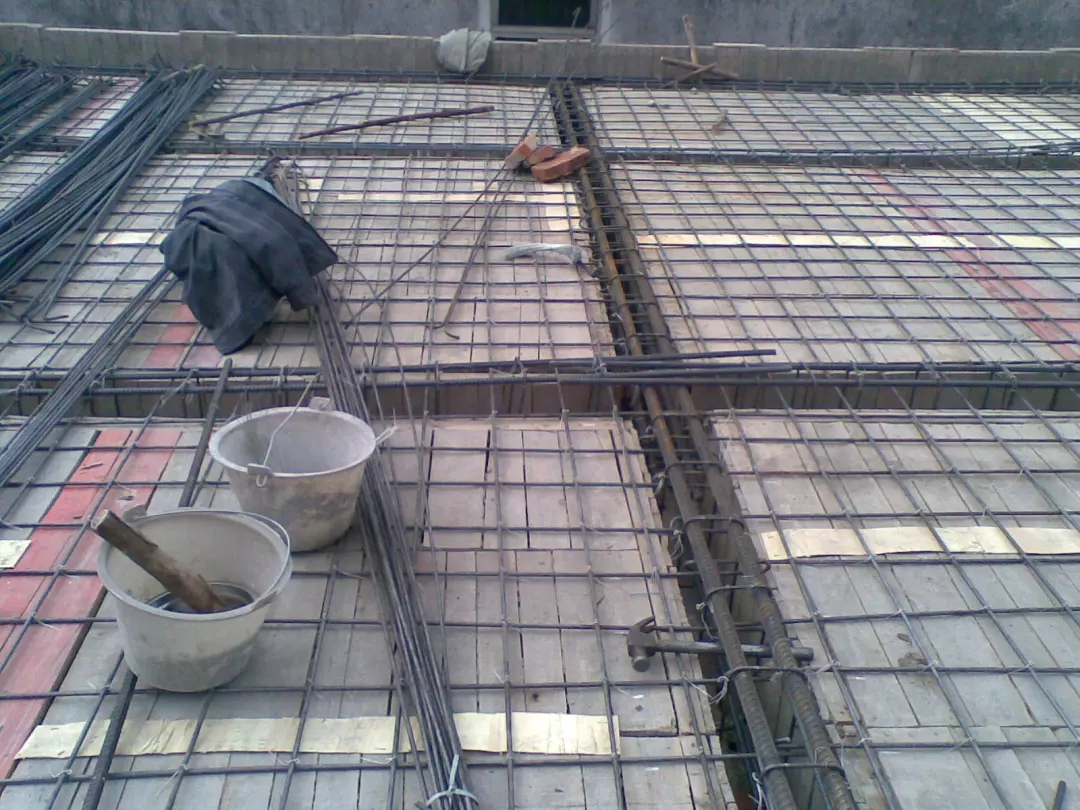

(三)、楼板钢筋绑扎
1、清理模板上面的杂物,在模板上画好主筋、分布筋的间距线。
2、按画好的间距、先摆放受力主筋、后方分布筋。
3、为确保上部钢筋的位置,两层钢筋之间须加钢筋马蹬。负弯矩筋每个相交点均要绑扎。
4、在钢筋下面垫好砂浆垫块,间距1m。垫块厚度等于保护层厚度,应满足设计要求。
5、后浇带的钢筋要预先绑扎在梁里。
质量标准
1、主控项目
各底部受力筋接头应放置在支座内,负筋接头应放置在梁跨的1/3位置。同一截面接头,柱不允许超过50%,梁板不允许超过25%。
2、一般项目
1) 缺扣、松扣数量不超过绑扣数的10%,且不集中。
2) 弯钩朝向应正确,绑扎接头搭接长度不小于31 d,单面焊接10 d。
3) 箍筋间距数量正确,弯钩135度,弯钩平直长度大于10d。
4) 允许偏差:骨架宽高±5㎜,受力钢筋间距±10㎜, 箍筋间距±20㎜,预埋件位移 5㎜,保护层厚度梁柱±5㎜,墙板±3㎜。
